中能風場完成首座風機安裝 目標今年如期完工併網

May. 13 2024

中能風場完成首座風機安裝 目標今年如期完工併網

Share

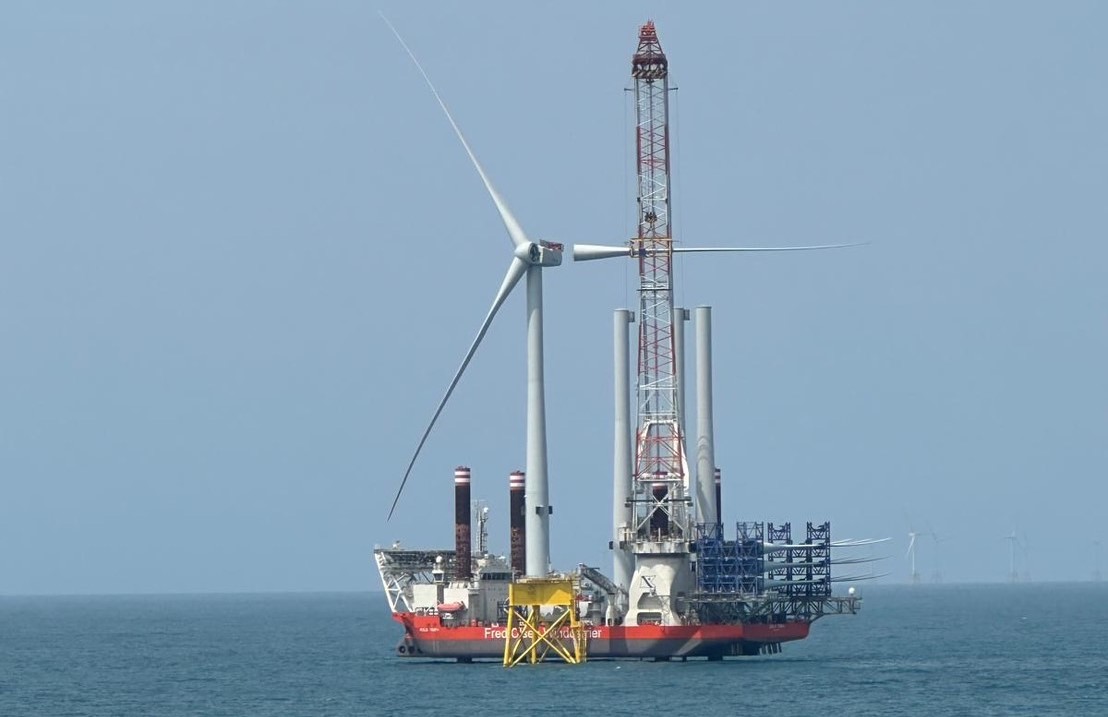

中能發電股份有限公司今日宣布,中能離岸風電計畫(中能風場)首座風機已於日前成功完成安裝,象徵風場邁向如期併網的重要里程碑。

中能風場位於彰化外海,共預計安裝 31 座 Vestas V174-9.5 MW 離岸風機。此次完工有賴於中能團隊、專案股東中鋼公司與哥本哈根基礎設施基金 (CIP)、風機運輸與安裝承包商台船環海風電工程、Fred. Olsen Windcarrier、風機系統商 Vestas 及其下包商上緯、天力、永冠、華城電機、華新麗華等夥伴的通力合作,以及歸功本土水下基礎與施工供應商興達海基、俊鼎機械及台船環海的努力,使風場 31 座水下基礎製造與安裝於今年 3 月初全數完成。

中能發電股份有限公司董事長王錫欽表示,中能風場不僅是臺灣本土化比例最高的風場,首座風機的成功安裝為風場如期於2024年完工奠定堅實基礎。中能風場併聯商轉後預估每年可發電逾 11 億度,年減碳潛力達 55 萬噸。

中能風場執行長 Joris Hol 表示,植基於中能團隊與供應商Vestas、台船環海、Fred. Olsen Windcarrier 的同心協力,中能將持續以安全高效的標準推進作業,期盼能在今年第三季度完成所有離岸安裝工程,達成如期併網的目標。

CIP 區域總裁許乃文表示,中能風場會是 CIP 繼彰芳西島離岸風場後,再度於臺灣離岸風電史上達成準時交付,且同時肩負最高國產化的風場。CIP 在第二階段潛力場址與國際及本土供應鏈所累績的實績,也成為 CIP 於第三階段區塊開發的基礎。

中能風場開發範圍為經濟部能源局公布之 29 號離岸風力發電場址,位於彰化外海。中能風場於 2018 年 5 月通過經濟部遴選,獲配 300 MW 容量,2019 年 1 月取得籌設許可 (EP),同年 2 月與台電簽訂離岸風電系統電能購售契約 (PPA),11月獲經濟部產業發展署(原工業局)產業關聯審查通過。2023年取得施工許可 (WP) 後逐步展開各項海事工程,規劃於 2024 年底前完成併網。
