全台最大 海龍計畫完成發電測試 綠電正式併入台電電網
全台最大 海龍計畫完成發電測試 綠電正式併入台電電網

海龍離岸風電計畫(下稱海龍計畫)今 (12) 日舉行海龍風場首次發電典禮,宣布風場已順利將首支風機所發綠電併入台電電網。作為台灣首座建置容量超過 1 GW 的離岸風場,海龍計畫此一里程碑象徵國內再生能源發展的重要進展。
海龍計畫目前已完成 14 支風機安裝,完成發電併網測試,代表其中一支風機所發 66 KV 電力可透過內陣列海纜送至海上變電站,升壓至 220 KV 後經由輸出海纜傳輸至陸域變電站,降壓至 161 KV,最終併入台電彰一開閉所,納入全台電網系統。

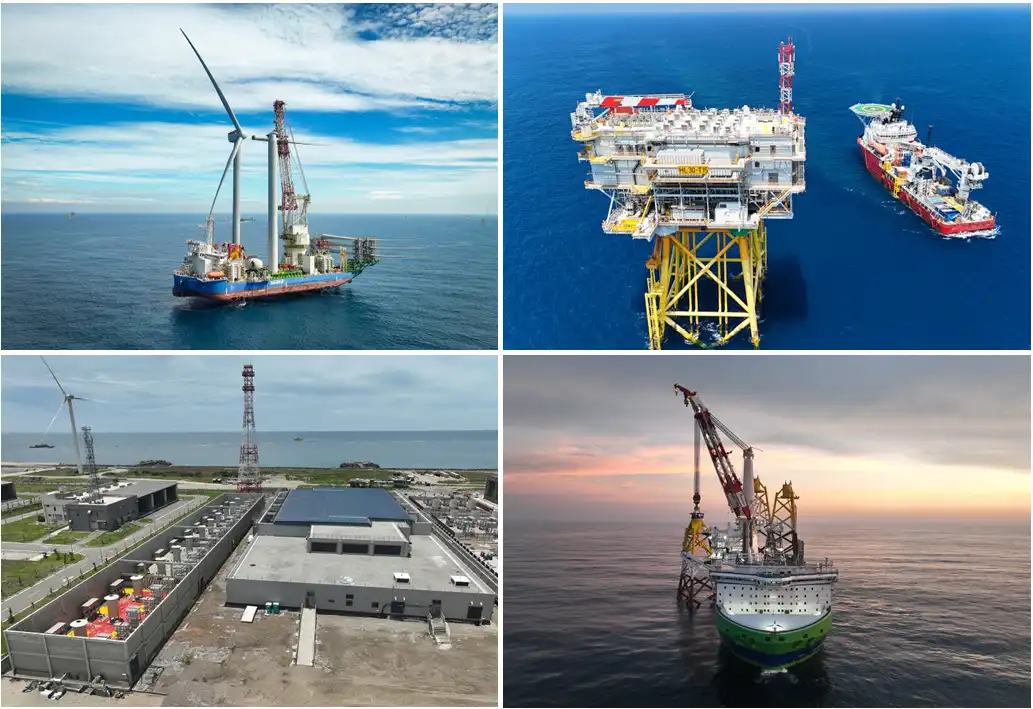

自 2022 年底舉行海上變電站動工典禮起,海龍計畫陸續完成多項關鍵工程及部件產製。2023 年啟動套管式水下基礎、水下基礎基樁等重要部件產製,並舉辦陸域降壓站上樑祈福儀式;2024 年正式啟動離(岸工程,於5月完成海龍2號風場海上變電站安裝,同年 11 月則完成 37 座水下基礎建置。
海龍計畫的風場部件產製亦十分順利,2024 年 6 月由台船交付 63 支國產化水下基礎基樁、8 月正式啟動風機機艙產線,11 月交付全台首顆 14 MW 風機機艙。今年 3 月,海龍計畫完成 3 號風場之海上變電站安裝,4 月完成首支風機安裝與陸域降壓站通電測試,並於 5 月完成海纜及 2 號風場海上變電站通電測試,宣告風場已可順利併網。


海龍計畫執行長暨專案總監柯廷灝 (Tim Kittelhake) 表示,「今日的典禮充分展現計畫團隊卓越的執行力與工程實力,我們也藉此機會,誠摯感謝政府單位、智庫、承包商及在地社群的全力支持。未來,海龍計畫將持續攜手各方,秉持最高環安衛標準,穩健推進風場建置,預計今年起至明年陸續完成安裝並順利併聯發電。」
作為國際及在地企業合作的典範,海龍已與台積電於 2022 年簽署企業購電協議 (CPPA),為台灣企業客戶提供穩定可靠的綠電,助其達成淨零碳排與永續發展目標。接下來,海龍計畫將全力推動風場建置,確保風場如質如期完工,推進台灣實現能源轉型目標。屆時,海龍將成為亞太地區最具規模的離岸風場,為台灣家庭及企業用戶提供穩定且潔淨的綠色能源。
