海龍離岸風電計畫宣布正式啟動離岸工程
Apr. 11 2024
海龍離岸風電計畫宣布正式啟動離岸工程

臺灣海龍離岸風電計畫(下稱海龍計畫)今 (11) 日舉行開工祈福儀式,宣布正式啟動離岸工程。海龍計畫已取得所有相關許可,目前重要風場部件陸續完工抵達總指揮港,將由臺灣第一艘本土建造之離岸風電大型浮吊船「環海翡翠輪」在彰化外海展開第一階段建置作業。

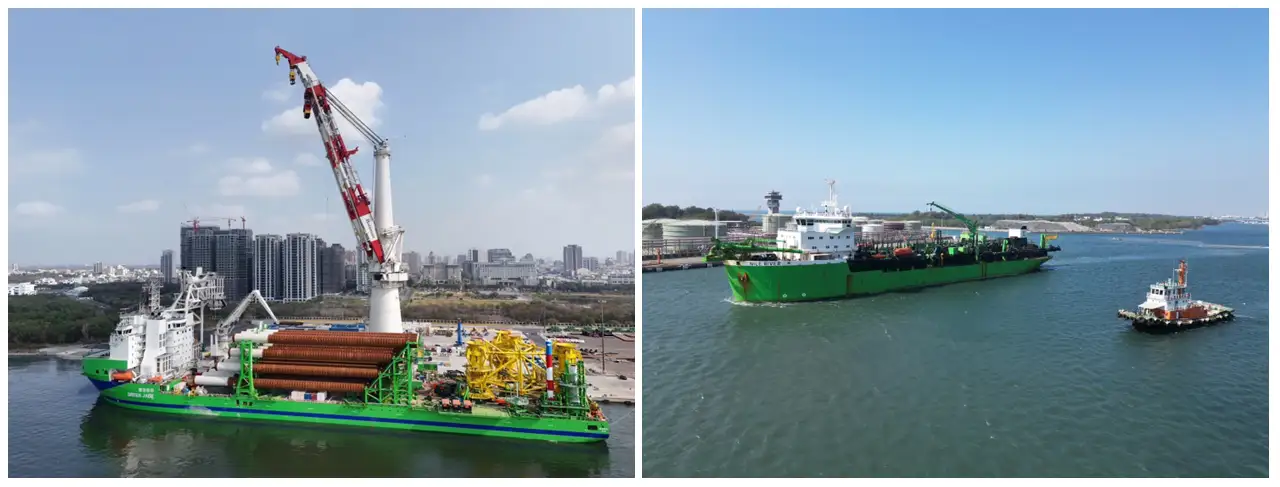

海龍計畫採用「環海翡翠輪」作為主力安裝船,其為台船環海自有、首艘由臺灣本土設計製造之大型浮吊船,隸屬本國籍輪,具備高裝載能力,搭載 4,000 噸等級大型吊臂及 DP3 動態定位系統,適合執行風機水下基礎及變電站之運輸與安裝作業。

海龍計畫先前已完成海底探勘及海床整平等前期作業,而水下基礎基樁及海上變電站水下基礎製造進度亦照規劃進行中,團隊作好準備全面展開海上運輸與安裝作業。第一步將進行水下基礎基樁安裝,接著進行海纜鋪設及海上變電站建置,預計 2024 年展開風機安裝作業。
海龍計畫執行長柯廷灝 (Tim Kittelhake) 表示:「展開海上施工象徵海龍計畫又達成一項重要里程碑,憑藉政府政策支持、與承包商穩固的夥伴關係、可靠的供應鏈,以及堅強的專案計畫團隊,我們有信心如期如質完成風場建置。海龍計畫持續落實最高的環安衛標準,確保工程安全進行。」

海龍計畫離岸工程,預計大規模納入在地專業海事工程團隊,海上施工預估動員約 40 艘船舶、1,000 至 1,200 名人員進行海上作業。
海龍計畫總裝置容量逾 1 GW,預計 2025 至 2026 年陸續併網,若正式商轉將成為臺灣最大單一離岸風電開發計畫,將為臺灣於設定 2026 至 2035 年再生能源容量達 15 GW 目標作出貢獻。
