台船環海順利完成中能離岸風場 31 座水下基礎安裝作業
Mar. 06 2024
                            台船環海順利完成中能離岸風場 31 座水下基礎安裝作業

台灣國際造船股份有限公司(以下簡稱台船公司)合資所屬「台船環海風電工程公司」(以下簡稱台船環海)已於 3 月 3 日完成中能風場最後一座風機基礎安裝。共計有 31 座水下套筒式基礎,皆由台船公司設計之風電工程船「環海翡翠輪」完成安裝作業。
中能風場係由中鋼公司與哥本哈根基礎建設基金 (CIP) 共同開發,歸屬於經濟部第二階段公布之潛力場址計畫。風場位於彰化外海,獲配 300 MW 裝置容量,規劃於 2024 年併聯發電。台船環海於 2019 年 11 月 7 日與中能發電公司簽訂中能風場水下基礎運輸與安裝工程計畫,工程內容包含 93 支基樁打設及 31 座套筒式基礎安裝作業。

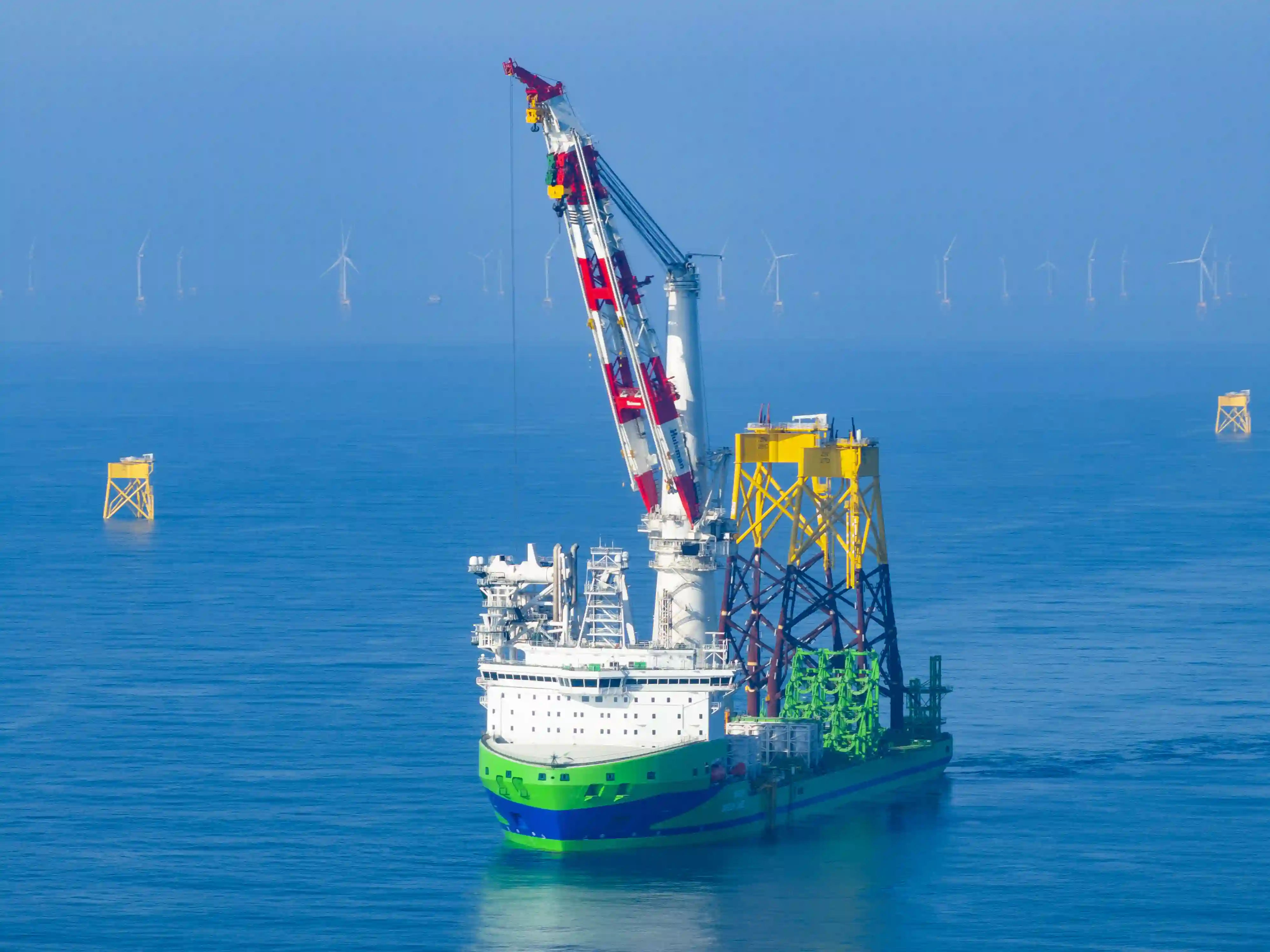

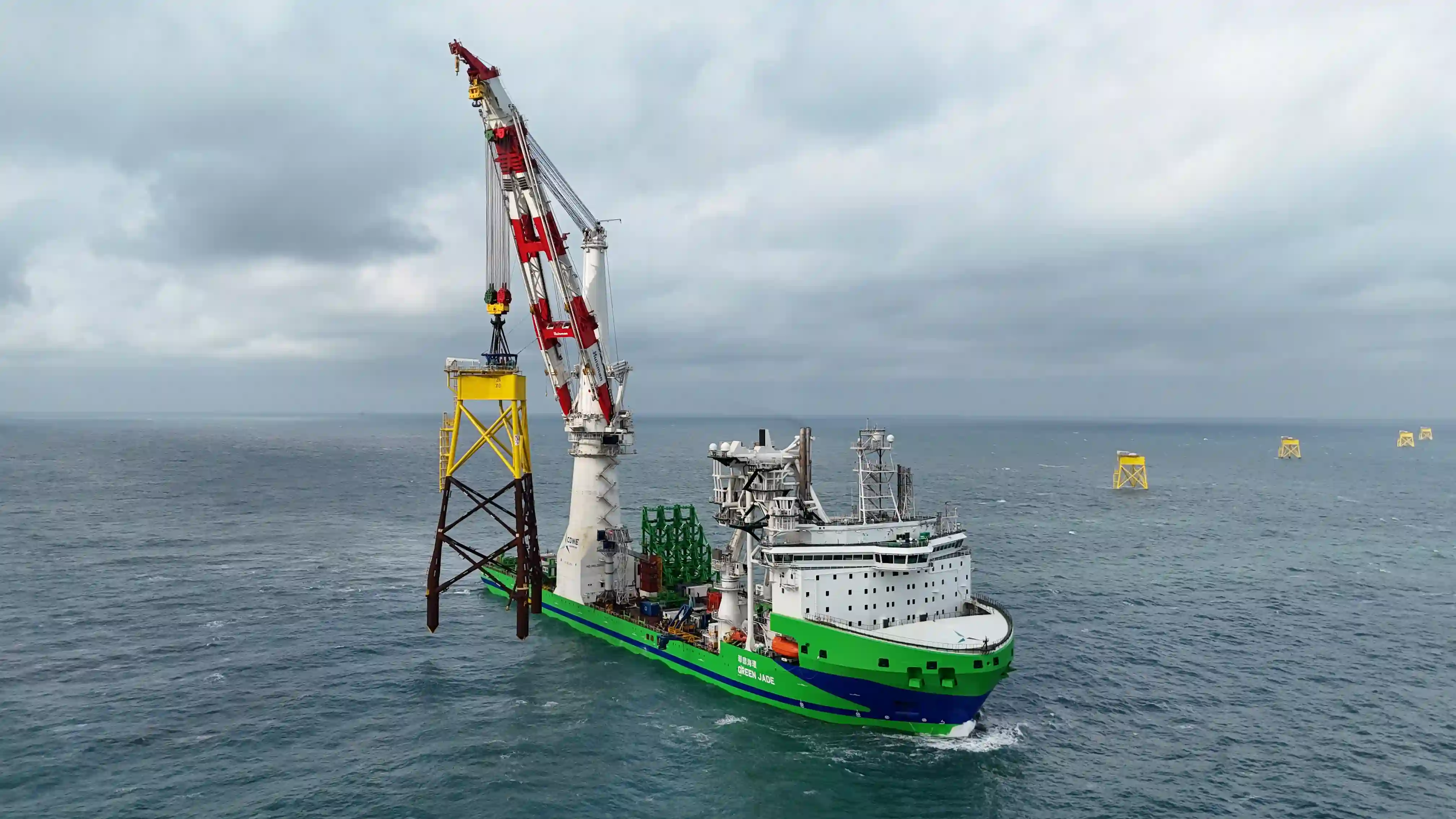

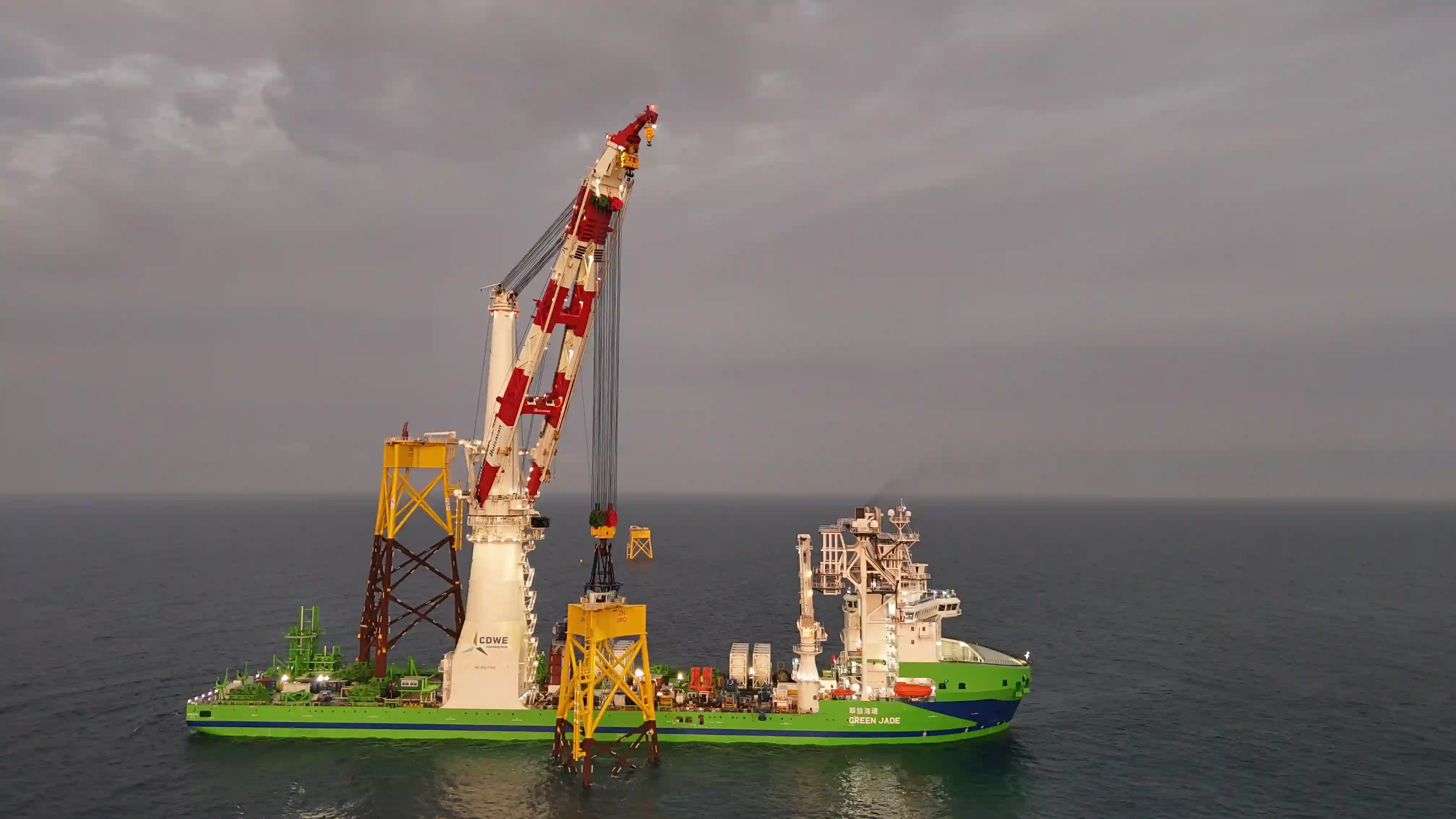

風場前期基樁打設由台船環海另一合資外商公司 DEME Offshore Apollo 號於 2023 年 3 月初開始進行,「環海翡翠輪」亦於同年 7 月交船進行管架式基礎安裝作業,初期每座基礎安裝平均耗時 48 小時,至去年 12 月初效率已縮短至每座 15 小時。
台船公司暨台船環海公司董事長鄭文隆表示:「上週國造潛艦「海鯤軍艦」已成功浮船,將持續進行泊港測試 (HAT)、海上測試 (SAT)。台船自 2019 年與歐商 DEME Offshore 成立本土海事工程公司『台船環海風電工程公司』,「環海翡翠輪」於去年 7 月順利交船後隨即投入中能風場作業,今年 3 月也將依計畫開始進行海龍風場的工程。」
